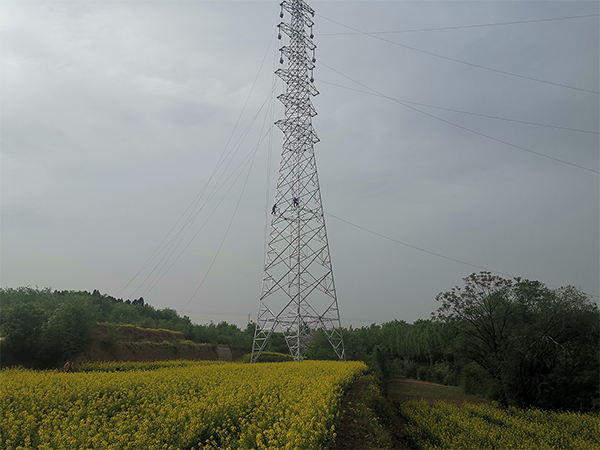

濟源網訊 “拉線地錨打牢,,牽引場布設完成!”,,隨著現場準備工作結束,,4月27日上午11時,濟源供電公司220千伏愚公變110千伏送出工程開始進行東Π4號至12號桿塔導地線展放工作,,展放長度2.6公里,,共計鐵塔9基。
因部分桿塔位置處于濟源西部山區腹地,,受地形條件限制,,施工難度較大。為順利完成該工程導地線架設工作,,濟源供電公司建設部組織各參建單位優化施工方案,,全力克服地形差,地質情況復雜等困難,,秉承“戰艱苦,、克艱險、破艱難”的攻堅思想,,按照“一基一方案,、一基一布置、一基一交底”工作思路全面落實工程安全,、質量,、進度要求,確保施工過程安全順利完成,。(張磊)
